北京市住房和城乡建设委员会
关于公布北京市房屋建筑和市政基础设施第一批智慧工地试点项目名单的通知
根据《北京市住房和城乡建设委员会关于征集2021年度北京市房屋建筑和市政基础设施智慧工地试点项目的通知》相关要求,目前已完成第一批智慧工地试点项目(以下简称“试点项目”)的征集,经审核,现将符合要求的49个试点项目予以公示,具体项目情况见附件,公示时间为2022年3月25日-3月31日。
在公示期内,任何单位和个人如对公示的项目有异议,可以提出书面意见或电子版意见。单位意见须加盖公章,个人意见须署明真实姓名和联系电话。
下一步,我委将研究制订智慧工地考核管理办法,对试点项目进行核实与评估,评选北京市房屋建筑和市政基础设施第一批智慧工地优秀试点项目。
联 系 人:刘昊、殷悦
联系电话:010-55598281
010-55597698
电子邮箱:xxzx3729@163.com

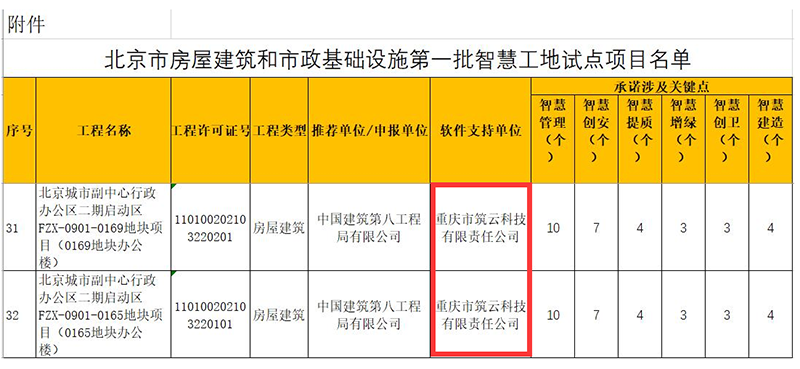

附件:北京市房屋建筑和市政基础设施第一批智慧工地试点项目名单
北京市住房和城乡建设委员会
2022年3月14日
2022年3月14日,北京市住房和城乡建设委员会公布了北京市房屋建筑和市政基础设施第一批智慧工地试点项目名单,筑云科技成功入围!
项目概况

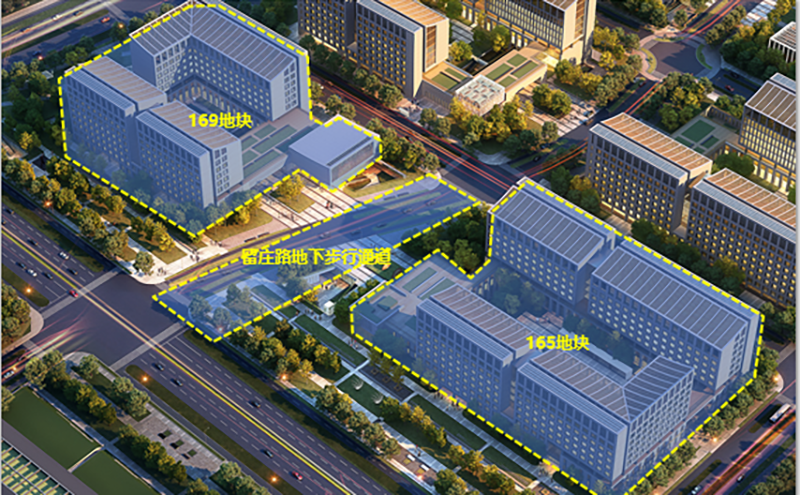

本工程位于北京城市副中心0901街区,总建筑面积16.08万㎡,建筑高度36米,地上8层,地下3层。由165、169两个地块和留庄路地下步行通道及附属配套设施组成,建筑设计采用院落式布局,以U型三合院作为地块组成单元,以南北向为主要朝向。

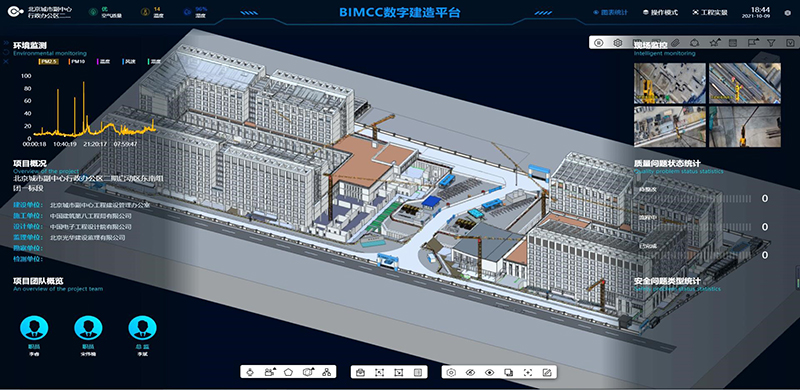

智慧工地
本项目智慧工地特色主要是将项目所有应用及数据统一在一个BIM+GIS+IOT平台上进行应用。同时项目多方协同,业主、监理、设计、分包应用同一个平台进行协同工作。
工程资料数字化,我们首先在平台上形成常用的标准库、图集库,BIM模型、图纸、方案、变更、方便技术管理人员随时查阅;

工程图纸在线查看

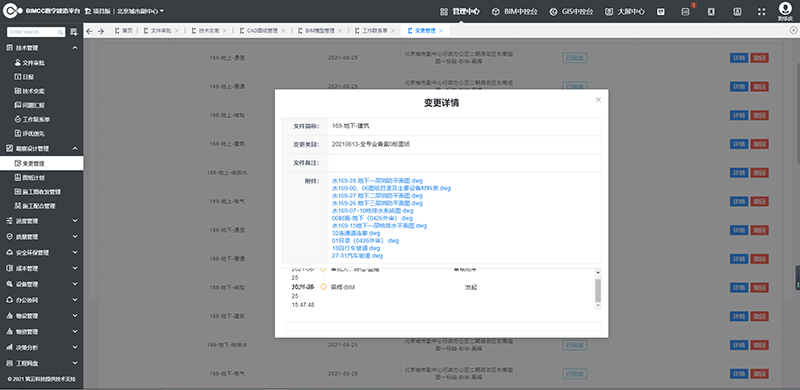

工程变更在线管理
流程审批数字化,技术方案审批、质量验收流程、包括一些请假、用车、出差等办公的审批;

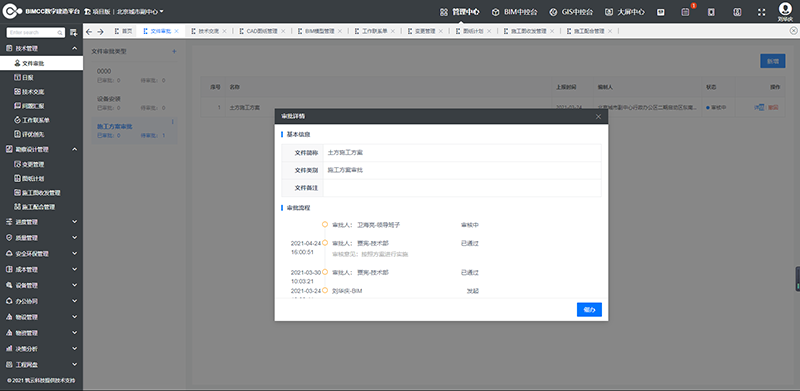

方案审批

请假审批等
业务管理数据化,现场的质量检查与安全检查借助手机企业微信和APP对现场问题进行拍照记录,并关联通知责任人进行整改,形成管理数据在BIM模型中可关联查看。

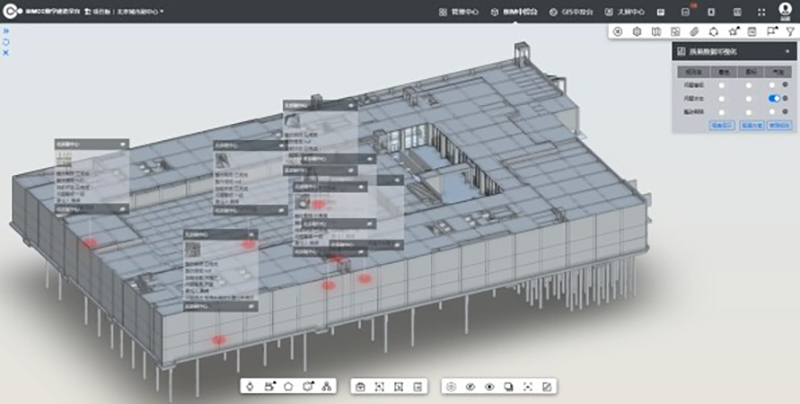

质量、安全数据与BIM可视化关联

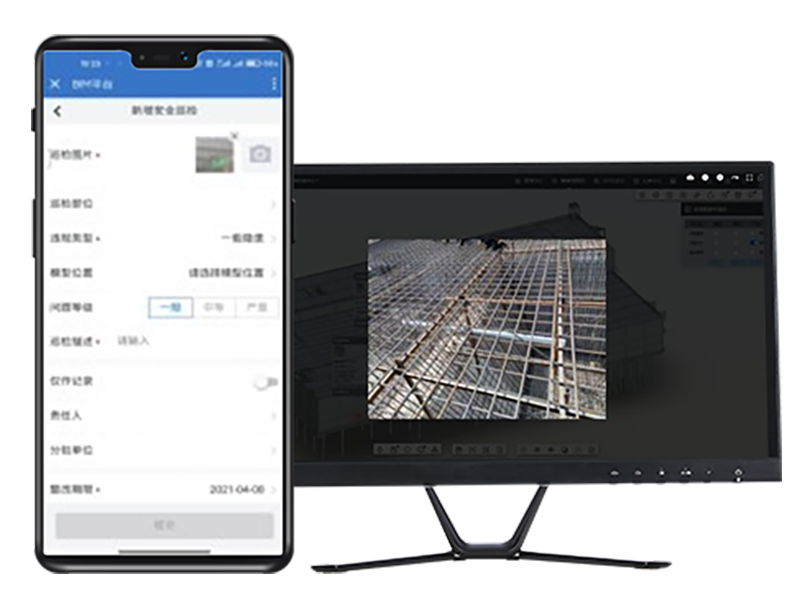

移动端质量、安全管理应用

进度计划管理

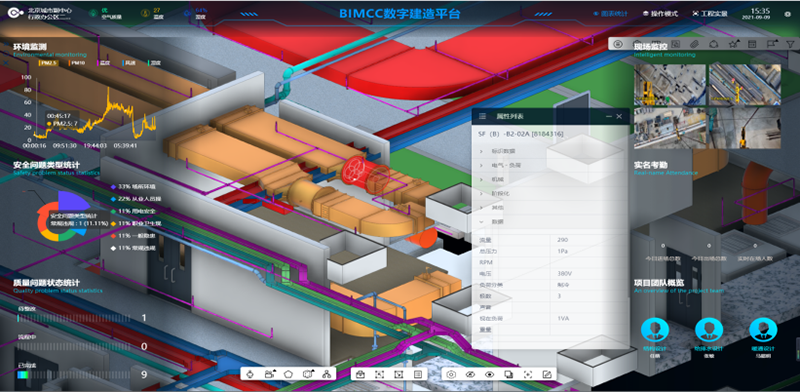

模型在线化,不管是各专业设计师还是现场工人,均可在线查看BIM深化模型,进行三维模型审核与三维交底;
BIM模型漫游
本项目智慧工地还有劳务实名制管理、塔吊检测、升降机检测、安全管理、烟感监测、临边防护监测、BIM+定点监控、全场监控、质量管理、养护室监测、环境检测、扬尘检测、AI识别、全景直播、延时摄影、全景会议等。
小编就不一一列举了,想要了解更多就直接联系我们吧!
联系我们 |02368682379
北京联系电话:13120139379
筑云科技智慧工地整体解决方案,运用数字建造平台,综合运用BIM、物联网、人工智能、移动互联网、云计算等信息技术、采集项目现场数据、集成各类子应用系统,以数据化、可视化、可控化的方式对项目进行立体化监测和智能响应,实现多方协同作业。通过对施工过程人、机、料、法、环各要素的全面感知、互联互通、智能管控、协同联动,实现施工管理的数字化、智能化、精益化,从而提高施工现场生产效率、管理水平和决策能力。
